2019年12月6日

反井新疆敦德项目单月内完成三条回风井成井贯通

近日,反井项目部再传捷讯:新疆敦德项目两个中段三条回风井于11月27日前相继顺利完成成井贯通。

敦德项目位于新疆巴州的和静县,地广人稀。反井施工班组进场施工时已入冬季,气温降至零下。然而反井班组人员的工作热情却丝毫未降,在寒冷的气温下仅用1个月便将三条成井透点贯通,成功实现了速度快、质量好的既定目标。

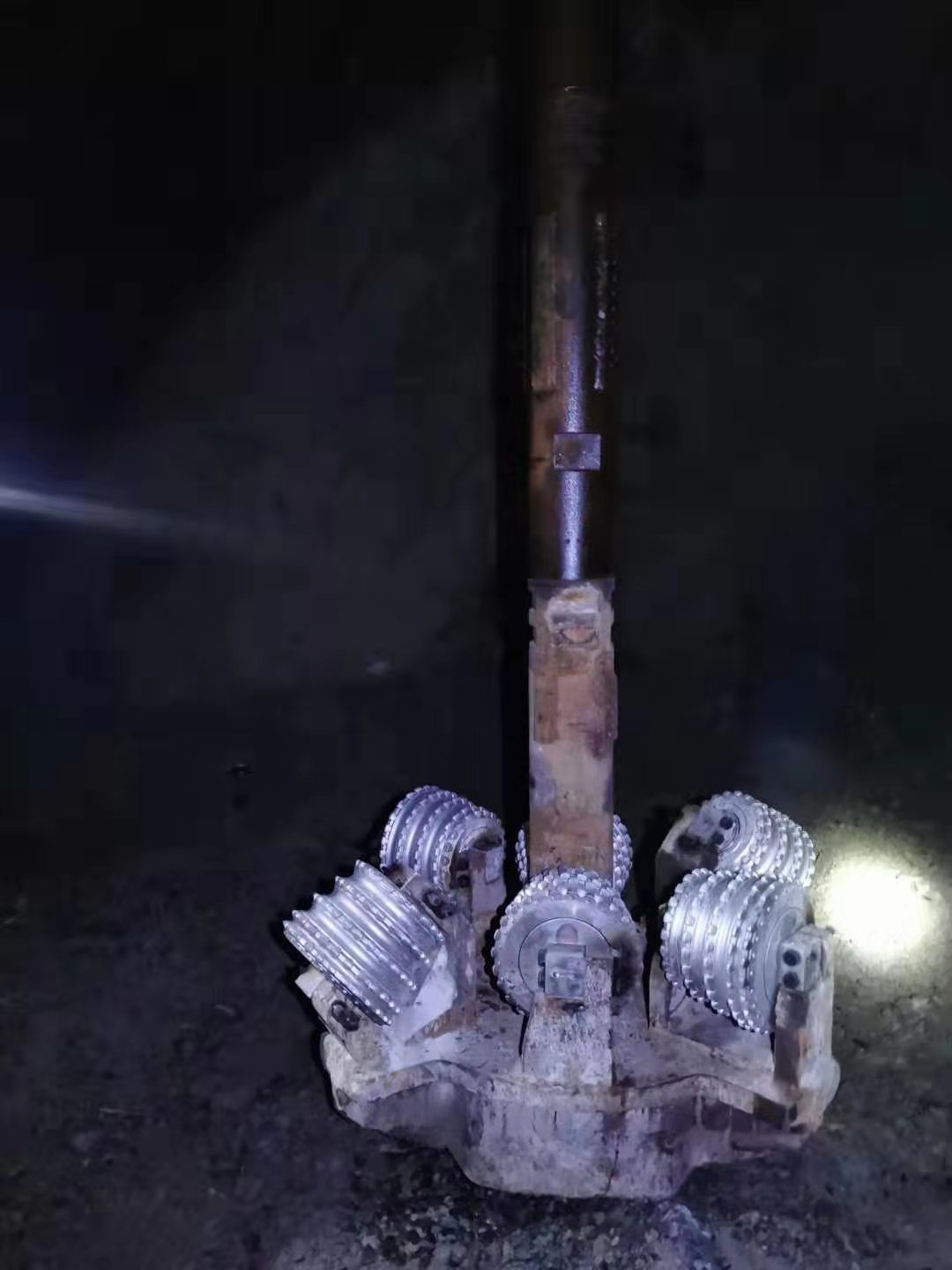

这三条回风井中,3920中段倒段回风井设计井深30m,3912中段1#釆区进风井设计井深124m,3920中段1#采区回风井设计井深126m。三条井倾斜角度均为90°,扩孔直径均1.4m。因施工工作面在两个中段,班组人员进行了两次转运设备。为保证施工进度,转运安装设备过程中组织得当,动作迅捷,为导孔扩孔施工争取了充足的时间。

10月22日,班组人员开始倒段回风井施工。由于气温大幅下降,水极易结冰,使得施工难度增加。尽管条件恶劣,可转运安装设备仅用8小时便顺利完成。在导孔施工中,班组人员连续作业,尽量减少停机时间,用30小时高效地完成了该条井的导孔任务,且偏差均控制在了正常范围内。扩孔施工中因其施工条件影响造成粉尘严重,施工班组在作业中积极想办法降低粉尘浓度,用60小时扩实现贯通,整条成井仅历时98小时。

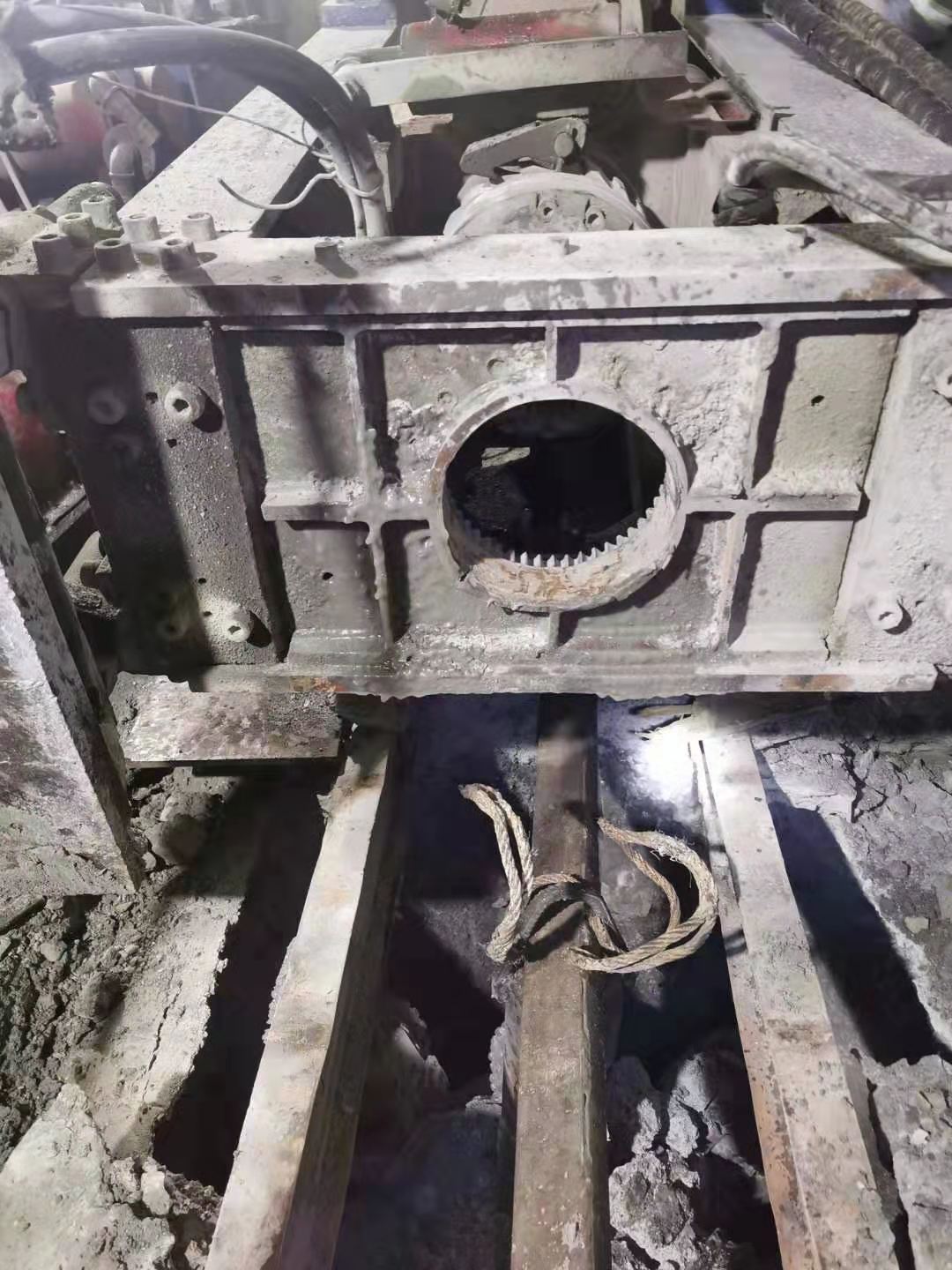

10月29日,班组人员转运安装设备下放钻杆,开始进行3912中段1#采区进风井扩孔施工。该中段岩石硬度较高,且破碎带较大,造成施工过程中扩孔刀盘中心杆断裂两次。为避免长期窝工,提前转运设备至下一工作面待备件到场后又返回继续施工,仅用时6天扩孔施工51m,扩孔贯通。

11月9日,开始施工3920中段1号采区回风井。因井深达127m,施工前组织班组人员召开现场会,商讨研究如何高效、高标准完成业主方任务;严密组织施工方案,对如何完成导孔精度控制进行充分研究分析。班组结合前期施工记录,决定将稳定钻杆排序敲定,同时确定了在不同深度时应注意的钻进速度和钻进过程中应急预案。

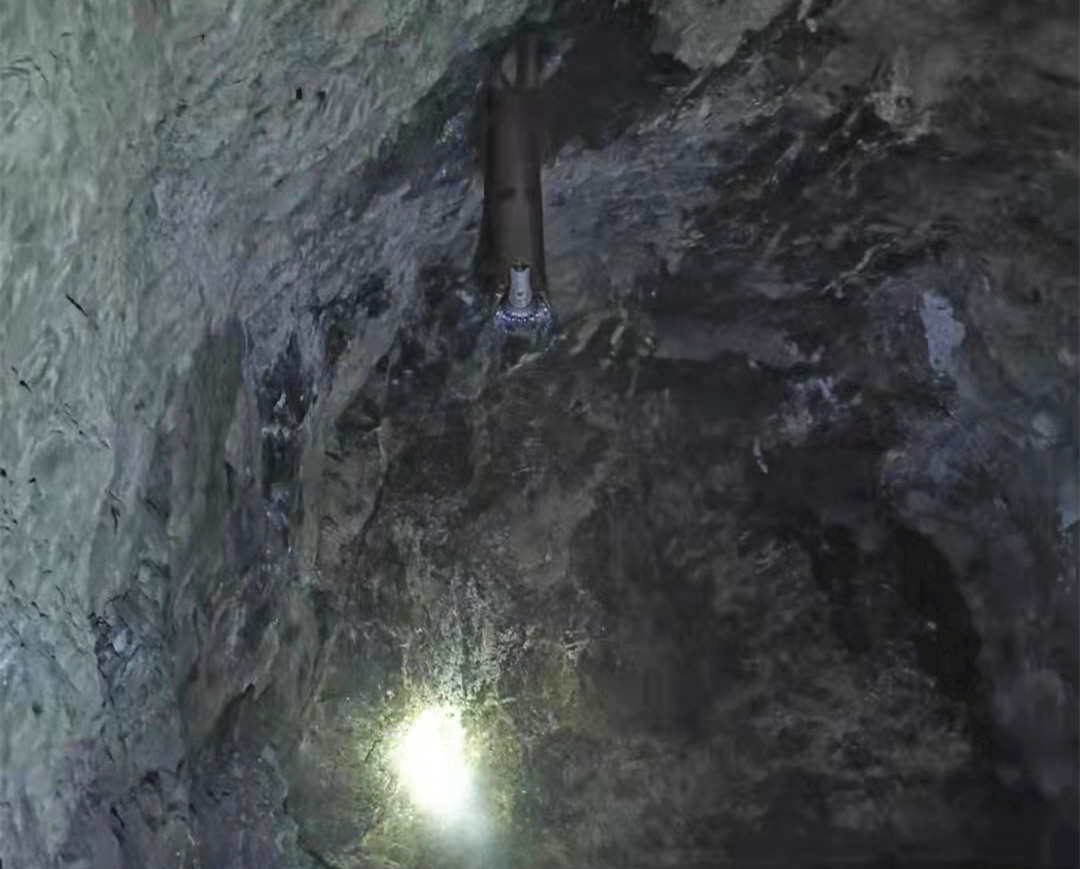

有了前两条井的施工经验,第三条井更未拖拉。但在导孔至92m时出现孔内漏水现象。为保证施工安全,施工人员紧急上提钻具,在处理2小时后开始正常返渣。在经历三次孔内漏水并紧急处理后,导孔于11月27日扩孔贯通,且偏斜误差控制在1%以内。该条井导扩孔全部完成仅用半月。

三条回风井的连续作战,施工班组在机台长常东浩的带领下,作业人员重视每一施工环节,施工前严密组织施工方案,提前做出应急预案,施工过程中注重过程控制,确保安全与质量。三条井的施工快、稳、准,为业主方通风工作提供了有利的前提保障。(孙秋静 常东浩)
