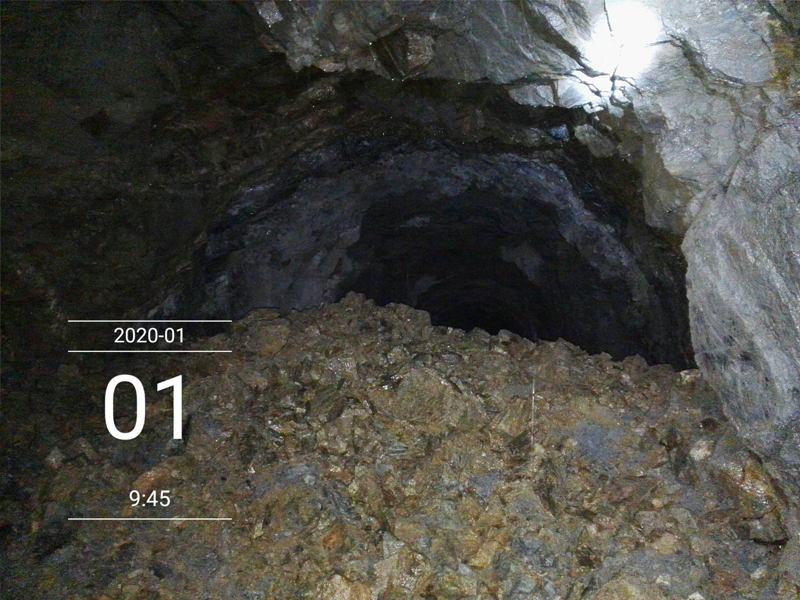

2020年1月1日00点40分,潼金项目部在元旦迎来新年首个喜讯——潼鑫工区500北运输巷通往竖井工区492南的7007.7m运输巷实现超长距离对向精准贯通。
该贯通工程是由潼鑫工区500北运输巷通往竖井工区492南运输巷的井下巷道,全长7007.7m。1#斜坡道500m阶段北巷工程于2016年8月开始施工,该工程是四条斜坡道500m阶段工程通往提升竖井工程的必经之路。作为服务地表3000t选厂的重点工程,该次贯通是业主单位后期改变地表运矿方式的一个转折点,也对项目部二期工程施工过程中的通风、运输、排水和生产组织方面有着极其重要的作用,更有利于项目部生产组织及节约成本。
潼金项目部技术室充分吸取2016年—2019年3次万米井巷贯通的经验,测量工作从点点滴滴做起,严格按照公司制度要求,控制中腰线的间距,并对每次测量结果进行反复验算,保证“零”误差,同时在巷道内布置底板及顶板控制点,将两套测量数据相互结合,使测量成果更加准确。在完成日常测量工作的同时,配合股份公司及分公司专业人员对贯通工程进行陀螺定向,更加坚定了工程贯通的信心。
1#斜坡道500m阶段北巷在施工过程中,受地质条件影响,多次出现巷道突水及塌方等情况。施工人员根据现场实际情况制订相应的施工方案,采取了有力措施保证安全生产。例如:在已施工完成的巷道后方裂隙中出现突水现象,为节约施工成本,项目部采用内外止浆墙的施工,将该段裂隙进行封闭并注浆,取得了很好的注浆效果,并得到了业主单位的肯定;工作面在施工探水眼过程中,出水量达到100m³/h,由于该巷道为下坡施工,造成工作面被淹。项目部积极采取应对措施,对注浆管进行改造并采取工作面注浆,成功将工作面涌水进行封堵。
2019年12月31日20:30分,在贯通距离4.2m时用5m钎杆打探眼检查,在确保准确无误情况下进行掘进,以满足最后一炮爆破后贯通处的巷道轮廓平整、无台阶且不需任何修炮处理,实现一次性大型贯通工程的完美对接。历时6小时努力,终于圆满完成在+500中段水平第四个大型贯通工程的精准贯通,取得技术管理上的重大突破。
贯通后与两边中、腰线进行检查贯通点水平重要方向的平面偏差为120mm,竖直高程方向为75mm,完全满足《矿山贯通测量规范》规定的限差范围。
本次贯通无论是对通风、掘进、运输、排水和生产组织方面都有着极其重要的作用,更有利于项目部组织生产。项目部将继续认真总结贯通测量工作经验和方法,精心组织,再接再厉,为后续的贯通工程施工再续新的篇章。(卢孔滋 王乐)
