白玉项目部突破重重难关完成充填系统技改工作


在金诚信矿山工程设计院有限公司、鑫源公司、白玉项目部三方共同的努力下,终于近日完成四川鑫源矿业股份有限责任公司呷村银多金属矿充填系统技术改造工程的前期安装工程,在雪域高原竖起了金诚信闪亮品牌。

白玉项目部充填系统自2017年运行以来,一直不是很顺利,突出表现为以下几大问题:一是充填泵故障频出,对充填作业计划的实施造成了较大的影响;二是充填料浆搅拌效果差,搅拌后依然有结团未分散的水泥,既影响了充填体的强度,又造成了水泥浪费;三是当充填料浆按工艺规定的灰砂比配制成72%浓度时,由于料浆的流动性差,高浓度搅拌桶中的表观稠度高,充填泵即使达到其最高输出压力也无法实现有效的泵送。

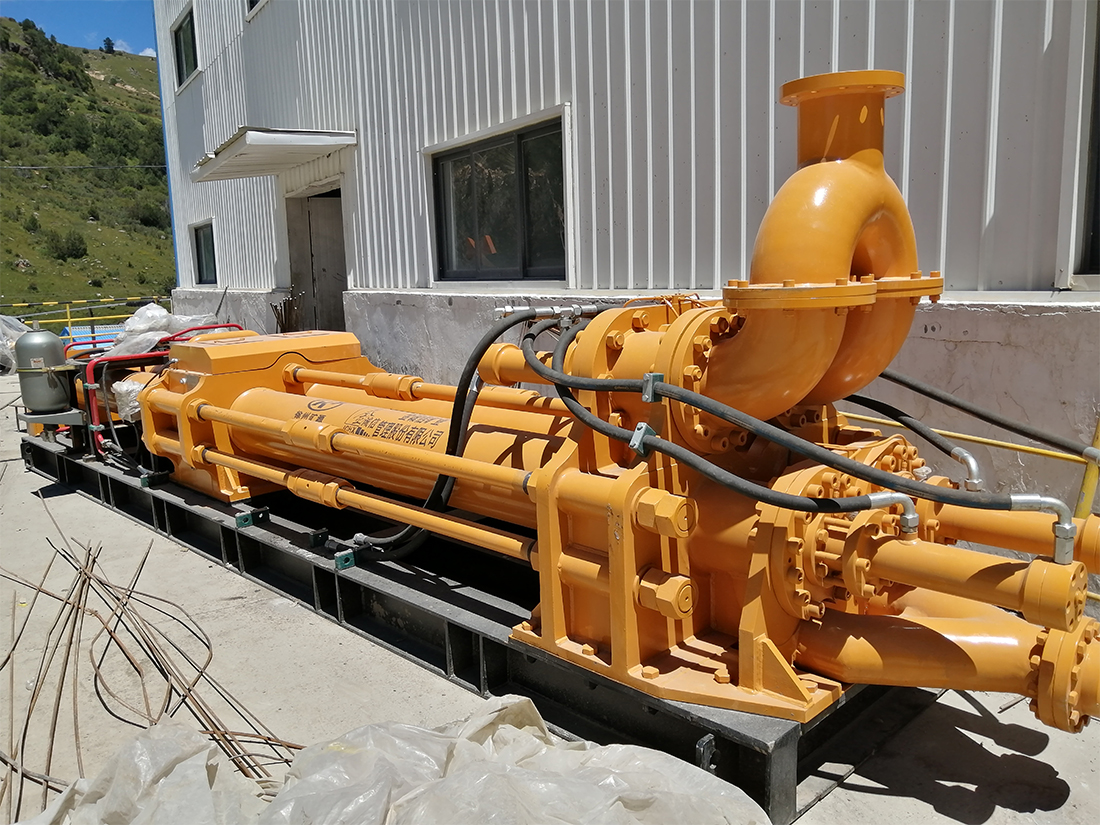

针对这些问题,公司派出了有关专家与项目部一起进行分析探讨,研讨了解决措施建议。经过与业主方会商,决定由金诚信矿业工程设计院联合鑫源公司及白玉项目部,对充填系统进行技术改造,主要改造内容为:1、更换一套高浓度搅拌桶; 2、新增一套锥阀型充填工业泵; 3、完善自动化控制系统; 4、充填管网系统局部改造。

在改造工程开始阶段,就面临着诸多困难。技术人员挑战高原气候气候,要及时适应高原海拔4100米工作环境;项目部自身生产处于2019年度100万吨出矿收尾末端,正在决胜之际,需要高度集中各方面资源;前期充填欠量多,充填系统难挤出较长时间停机;高原即将进入冬季,改造施工会更加困难。

土建工程,与时间赛跑,必须在冻土阶段前完成新增管沟、管道支架的建设。改造建设期间,还要根据面临业主方现场施工过程中对设计的变更要求,及时进行设备修订。在时间紧、任务重的情况下,充填技改人员发挥主观能动性,重新加工钢筋支架,在土建工程建设中加班加点,终于在2019年呷村第一次雪降临之前完成外部土建工程。

原充填泵液压包拆除工程工作量非常大,在项目部充填紧、生产任务重的情况,充填技改人员敢于立下军令状,限时36个小时之内完成原充填泵液压包拆除及安装工作,连续作战27个小时,在时限内完成了液压包拆除、液压管道重新安装的工作,确保了充填技改过程中不对项目部生产造成影响。

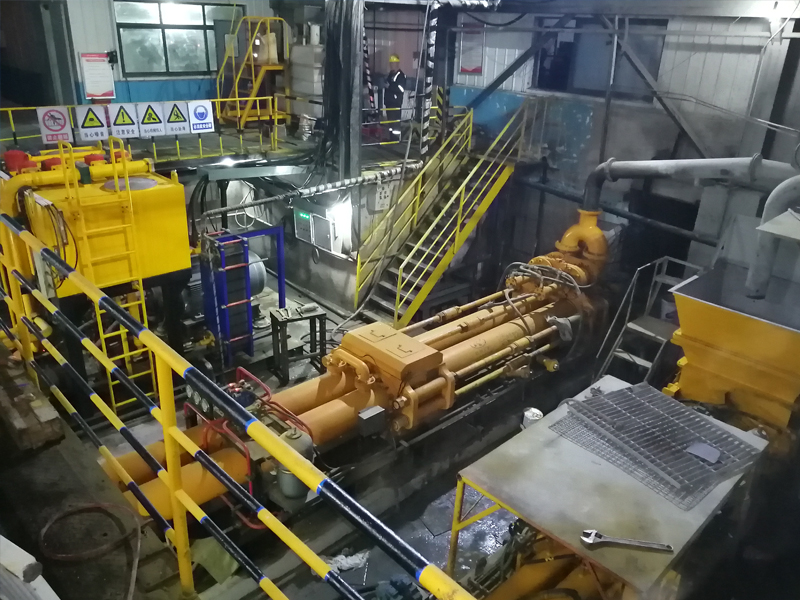

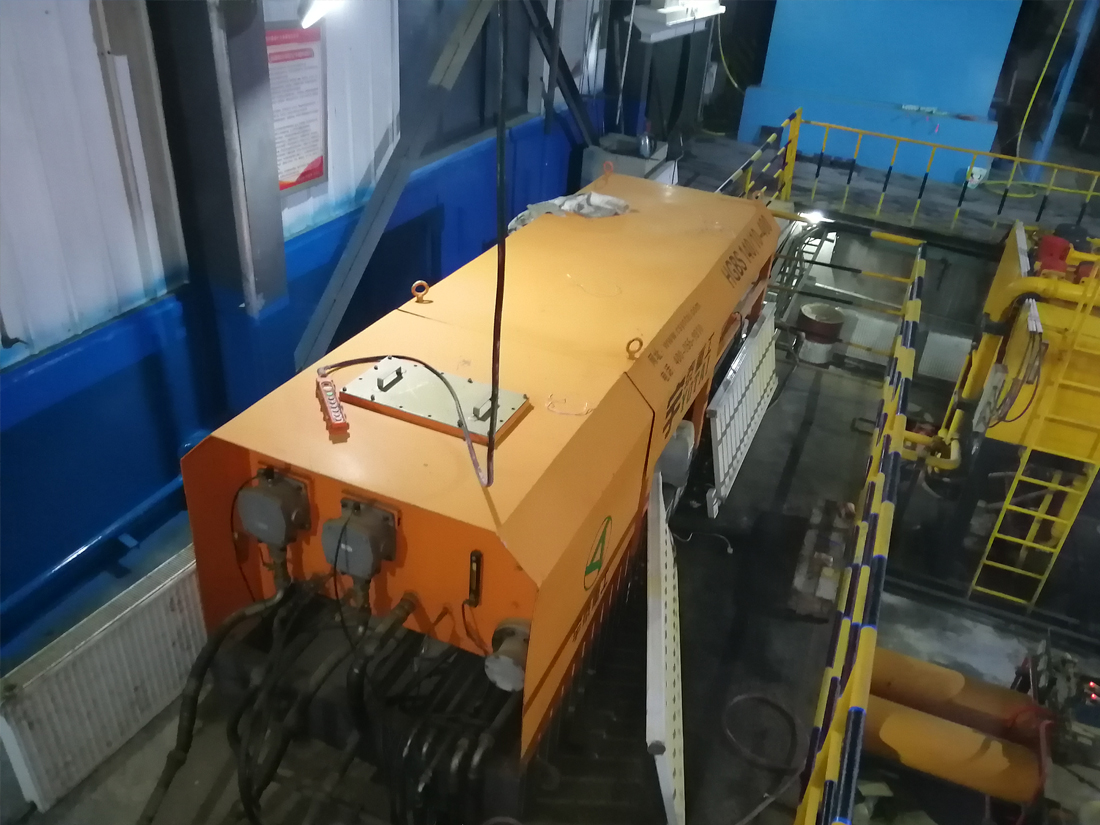

在设备安装过程中,现场作业人员感叹“技改比新建个充填站更难”。原液压包平台安装、高浓度搅拌桶、锥阀型充填工业泵、液压动力包电机等,每一台设备安装都需要精益求精。项目部技术人员现场使用全站仪放点、放线保证设备安装精度。由于原有充填站设备、设施定、墙体的布局定型,在新设备吊装、安装过程中存在风险和难度,充填技改人员无惧困难,积现极协调现场人员在做好安全保障措施下,安全、顺利完成设备设施高精度的安装工程。

经过层层努力,终于在2020年1月23日完成四川鑫源矿业股份有限责任公司呷村银多金属矿充填系统技术改造工程的前期安装工程。改造升级后的白玉项目部充填系统,由原设备额定充填量每小时40m³上升至每小时100。1月份充填为4892、2月6095、3月份更是达到15318的新纪录。

当前,项目部正努力做好采矿充填衔接和新充填管道布局和优化工作,确保年度115000充填量的顺利完成。(赵鑫 闫学平)
