乘2020年12月份良好生产势头的东风,金塞项目公司全体员工克服疫情影响,顺势而为,新年元月份完成掘进工程量903.5m(含采矿进路的进尺),首次突破900m大关,平均单机台掘进效率(掘进、锚网支护)突破了180m,安全生产再创佳绩,实现了元月份安全生产开门红,为即将到来的牛年春节献上贺礼!
提前筹划早布局
良好的开端是成功的一半,元月份的任务完成情况对项目公司全年的生产经营至关重要。为提升全员士气,为后续生产奠定良好基础,项目经理马运亮于去年最后一天组织召开了金塞项目公司2021年生产经营工作会议,在会上突出了“早谋划、早布局、早动员、早行动”的超前意识。
在工作会议上,隆重表彰了2020年先进生产工作者,对2021年的工作思路进行了详细阐述,并正式发布了机台承包方案。
本次会议的召开,统一了全员思想,凝聚了共识,一系列的举措激发了员工们的生产热情和工作潜力,为全面打赢元月开门红攻坚战奠定了思想基础。
合理举措提效率

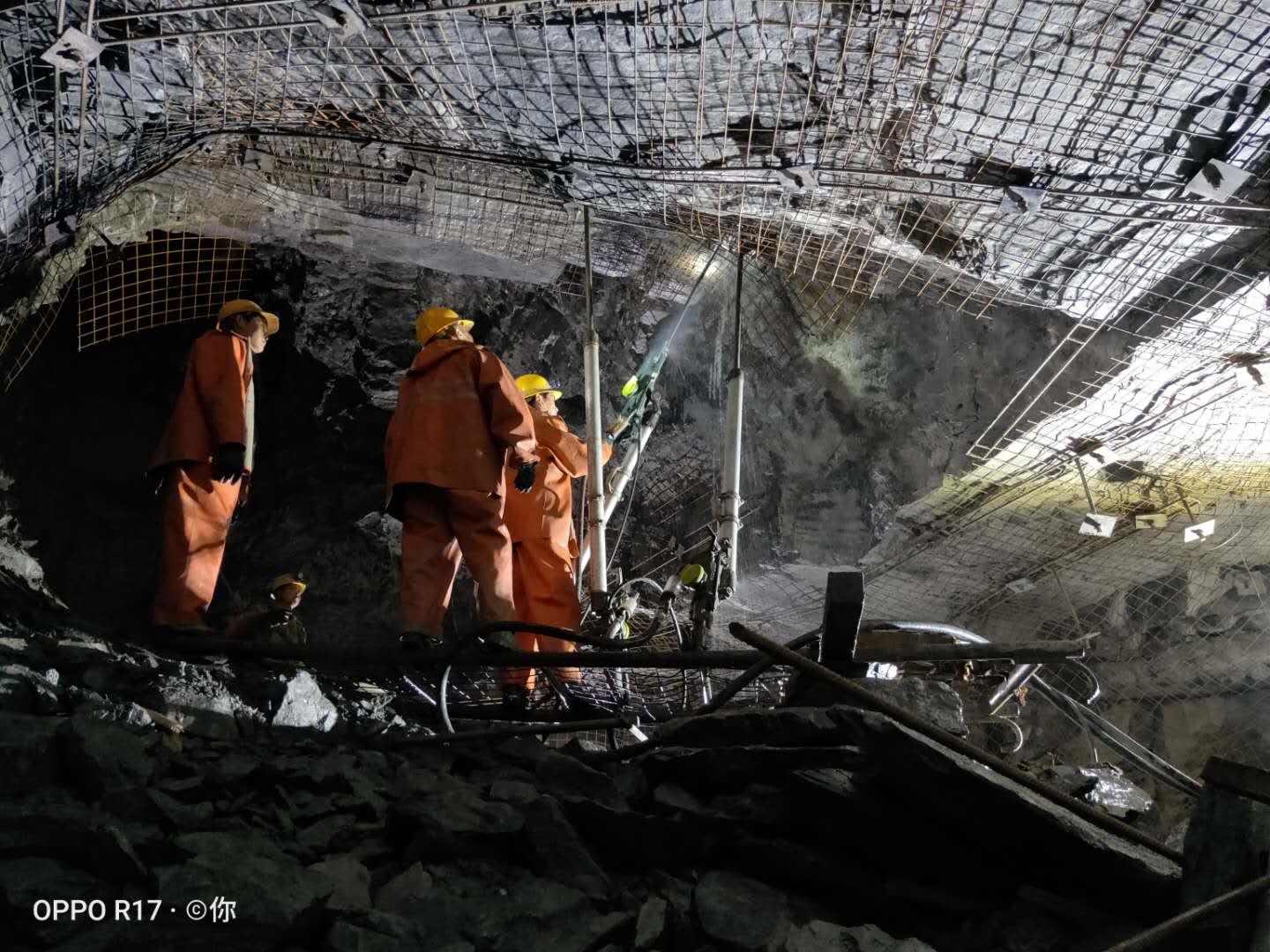

面对井下采场出水等不利因素,项目公司精心准备,积极采取多种合理措施提高工作效率,采矿量(含副产矿石)均超过了公司与业主方下达的生产计划。
针对采区斜坡道这一重点施工工程,项目公司加强了上下对掘施工管理,通过优化通风系统解决了采区斜坡道下向长距离独头、多弯道施工的通风问题,改善了施工条件;通过局部调整上向施工坡度,改善了喷浆设备的施工条件,提高了支护作业效率。
一系列措施的落地,提高了采区斜坡道的施工效率,也确保了采区斜坡道如期安全贯通。
创新施工出奇招
-80m水仓、泵房、中央变电硐室工程是主斜坡道与2#竖井贯通后,业主方在-80m中段制定的又一重点工程施工计划。为保证按期完成该工程施工计划,项目公司多次召开专题会议,制定了详细全面的专项施工技术方案。
硐室型工程具有直巷距离短、弯道多、断面多变的特点。为能在中央变电硐室节约工期,在生产经理张继民的指导下,采用了全断面开挖施工工艺。该工艺一次成巷5m宽6m高,极大地发挥了公司大型掘进台车的效率,较以往施工工艺节约工期3天以上。
在施工泵房吸水井时,项目公司针对5m宽、9m高、7.3m长的硐室结构特点采用了上下分层施工的技术方案,发挥了台车施工的最高效率,提前2.5天完成井巷施工。
金塞项目公司新年元月份的生产组织科学有序、超前谋划、广开思路,抓重点、出新招,克服了诸多不利因素,实现了多点开花稳生产,创出了新年新业绩,得到了业主方好评。(白伟现)
