3月10日20时,金塞项目公司胶带斜坡道超前探水后施工到-118m水平时,在工作面右上角出现裂隙突水,涌水量迅速增加82m3/h左右,工作面水位快速上涨。项目公司紧急组织,在工作面安装了3台水泵紧急排水。但是,由于-80m水仓的第一套排水系统已在满负荷运行,因而仍有500m3/d的涌水量无法排出。
接到涌水报告后,项目公司立即成立以马运亮经理为首的抢险领导小组,召开紧急会议分析水情,并对排水抢险做出具体安排:立即停止斜坡道的生产作业,安排专人对井下各堵、排水设施实行专项检查,定时向领导小组报告情况;指定专业技术人员对-80m水仓所有的排水设备进行重点检查,确保设备正常运转;同时,立即向业主单位汇报。
经过现场查验后,项目经理马运亮、生产副经理张继民、技术副经理白伟现与业主单位领导连夜召开排水抢险方案专题会,快速、高效落实第二套排水系统安装以及临时增加使用竖井排水系统排水方案:在保证水位不上涨前提下,计划用5天时间完成第二套排水系统及2800m∮219mm管路的安装。
时间紧,任务重。关键时刻,项目经理马运亮与塞尔维亚区域总经理刘风坤沟通后,于3月11日12点20分,紧急从波尔项目公司派出由王汝出经理率领的5名焊工赶往辅助斜坡道排水现场参加抢险。

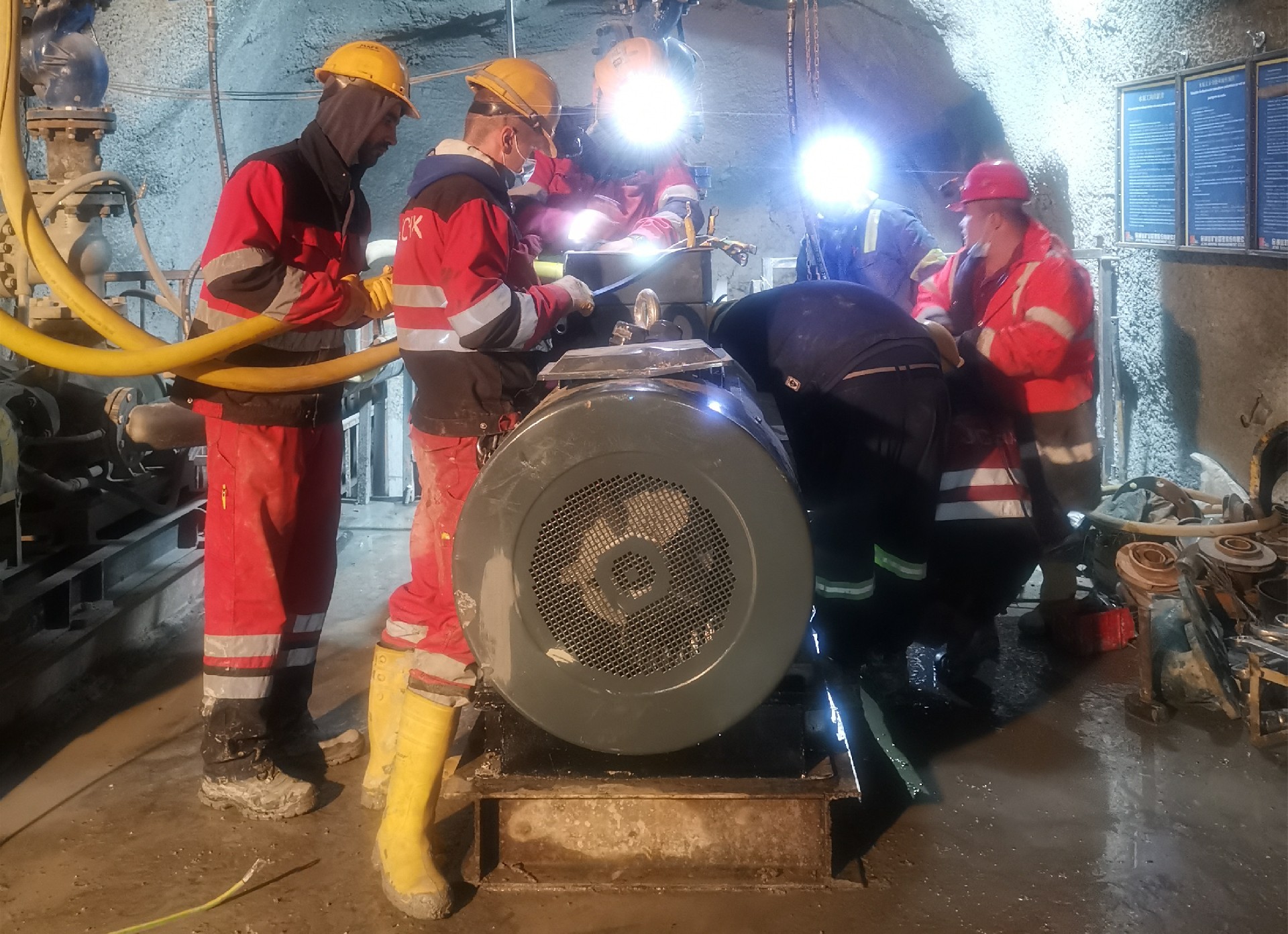

生产副经理张继民、设备副经理刘圭分别带领斜坡道工区、维修工区等部门的员工,从11日早晨开始抢险攻坚。在抢险过程中,他们一方面要把对不断来往的井下运行车辆影响降到最小,一方面还要保证抢险速度,这给抢险工作带来了极大的困难。面对矿井刻不容缓的险情,全体抢险人员没有丝毫犹豫,投入到紧张的抢险战斗中:卸设备、移水泵、抬管子、铺电缆;他们不知疲倦,就这样一趟趟地往返在辅助斜坡道2800多米的巷道中;搬运管路、安装设备……一直持续了5天。终于,在16日16时完成了第二套排水系统2800m管路的铺设、水泵安装及排水系统调试,并很快投入运行,为加快排险赢得了时间。矿井终于安全了!大家脸上露出富有成就感的微笑。
在这次抢险过程中,项目公司经理层的身先士卒、率先垂范,区域的大力支持,既凝聚了力量,又增强了队伍战斗力;抗险一线人员不怕脏,不怕累,众心成城谱写了金诚信吃苦耐劳、敢打硬仗的铁军颂歌。(吴祥)
