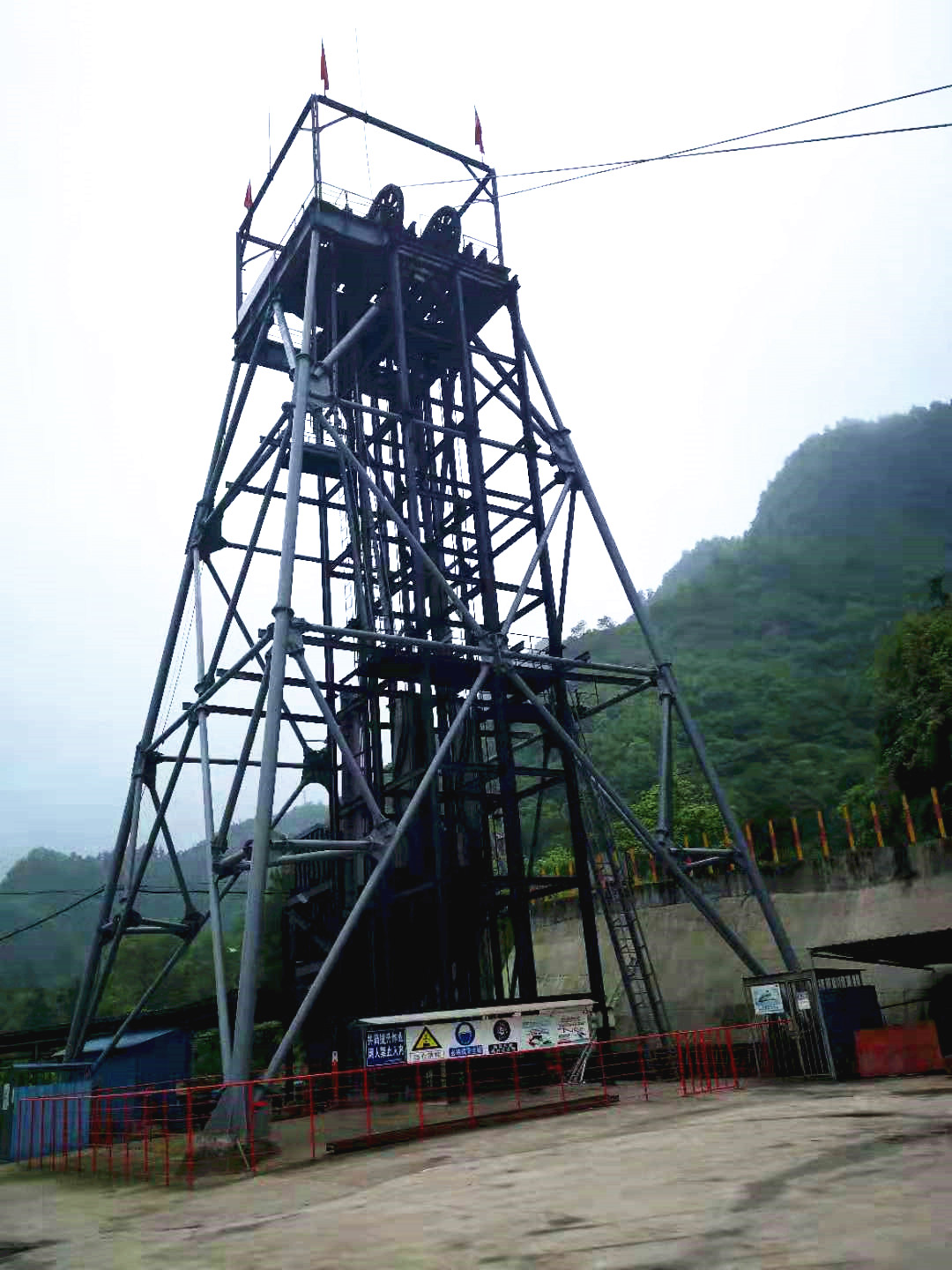

开磷项目部在落实设备标准化工作的同时,将设备运行的提升井架等固定设施一并纳入“以养代修”的范围。从5月上旬开始,项目部利用废石提升机难得的空闲时间,经过12天的努力完成了整体井架的防腐工作,为下半年的生产提速强化了保障。
开磷项目部使用的矿肥废石提升井,于2015年8月份安装投产以来一直担负着重要的提升运输任务,截至目前已经运行接近6年。由于项目部坚持点检和注重计划保养,设备长期运行正常。但因为贵州天气潮湿,部分暴露在外的井架支撑已经出现锈蚀情况。为了及时做好防腐工作,项目部利用提升空闲时间进行先行筹划,于5月6日开始组织防腐工作。经过12天的努力,于5月18日圆满完成了井架整体复新。
此次井架防腐施工面临的困难较多:一要考虑全队员工能力。因属于登高作业,许多员工要进行前期培训与适应;二是为确保人员安全,全部防腐工作需要在白天进行,因而作业时间有限,无法进行轮班;三是要考虑春夏之交南方阴天多雨,需不断根据天气变化来组织施工,同时还要保证当日的提升量;四是要考虑吊车的租赁合理利用,尽量减少无功消耗。
鉴于上述综合影响因素,项目部统筹安排工作,过程跟踪协调,并在提升队长的带领下,按照矿业4.0管理的模式,针对存在问题一一排除。首先是提前观察天气预报,确定防腐工作的日期和时间;其次是安排好防腐工作的工序,防腐从上向下进行。先用吊车挂吊揽把井架外面刷完,再针对每个梁搞突击,一个一个处理,集中力量处理难点;再次是井架除锈与防腐同时进行,即除锈工作完成后,立即进行刷漆,防止雨淋返工。在整个防腐工作组织上,项目部调动一切可以使用的力量,发挥领导干部的带头作用,歇人不歇车,加快防腐进度。
当经过全面防腐而焕然一新的井架呈现在大家面前时,所有参与工作人员都从内心感到欣慰和喜悦,也展现出了开磷这个金诚信老项目部的新形象。(杨木银)
