万宝项目公司轻车斜坡道阶段性铺底工程顺利完成



在中国共产党百年华诞的7月1日,当祖国人民隆重纪念这个光辉节日的时候,远在万里之外非洲刚果(金)的万宝项目公司顺利完成轻车斜坡道阶段性铺底浇筑工程,累计浇筑混凝土路面1705m/2290m³,其中双层钢筋混凝土246m,素混凝土1459m,以高质量的工程为建党百年献上特殊的礼物。

万宝项目公司承建刚果(金)卡莫亚铜钴矿深部矿体基建井巷工程三条斜坡道,设计总工程量8841.35m/208579.3立方米。工程自2019年7月17日开工,至2021年7月1日,已累计完成5988.4m/119277.4

今年3月中旬,主斜与措施斜坡道贯通后,项目公司向轻车斜坡道工程发起了“总攻”。但去年以来突发大量涌水情况,给施工造成了极大困难。万宝项目公司在集中力量进行治水的同时,创造一切可施工的条件,临时抽调人员组成路面浇筑班组,对中、刚方员工进行反复技术交底。施工技术员不分白天黑夜,现场严把施工质量。在轻、重斜坡道探水、注浆、掘支极其困难的条件下,项目公司上下高度重视路面浇筑工作,精心组织,狠抓工序衔接,于6月份创造了浇筑826m/1090的好成绩,并为下一步设备上下井创造了良好的运行条件。

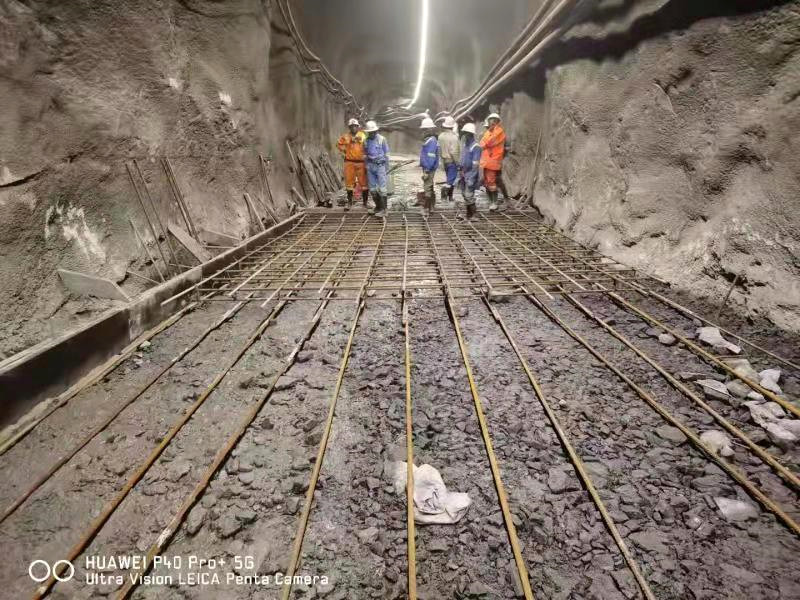

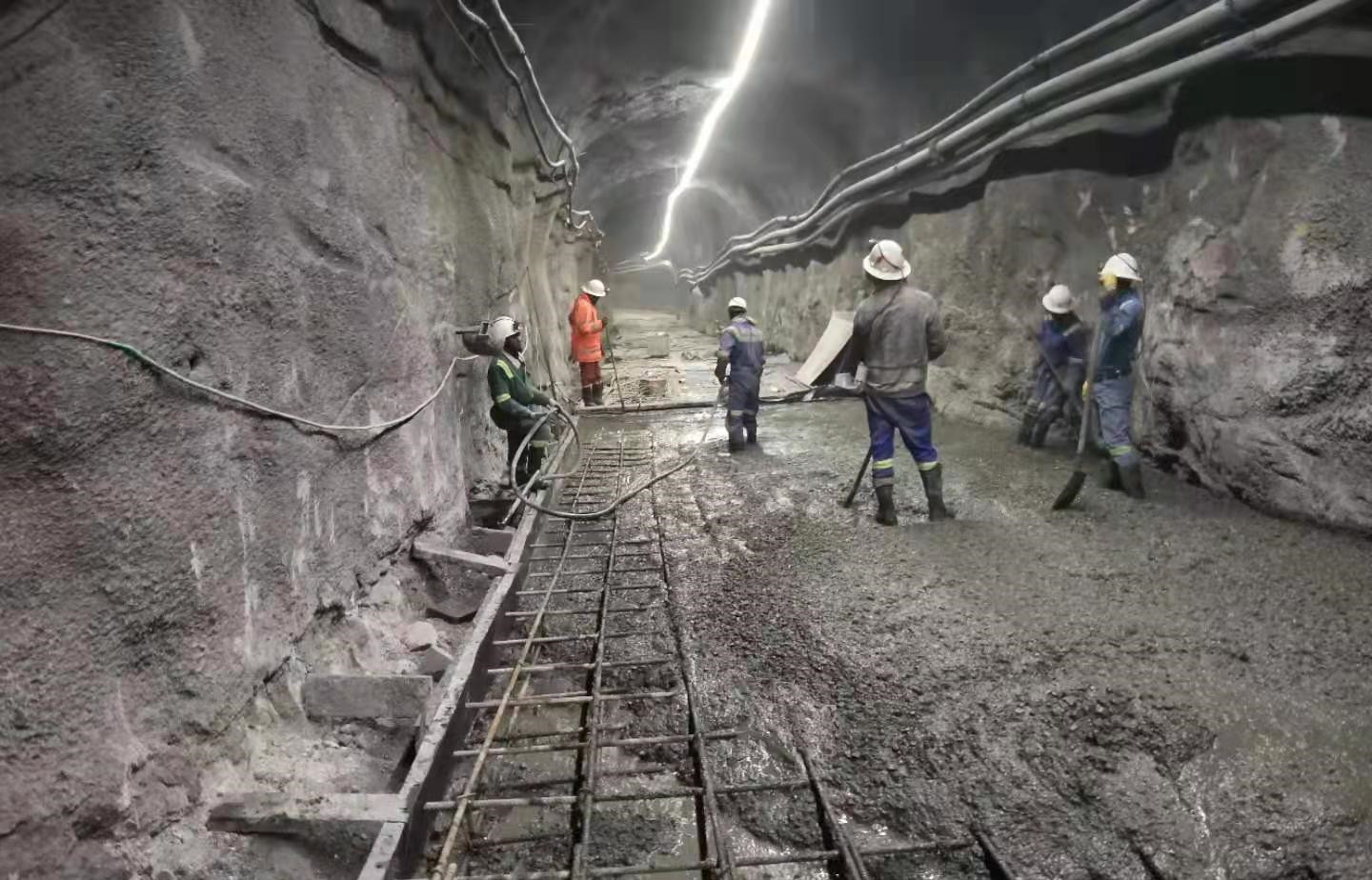

斜坡道的路面铺底浇筑从主斜与措施斜坡道贯通开始,由下往上依次施工。巷道含水沟宽度4.7m,路面净宽度4.4m,浇筑混凝土厚度0.3m,整体路面从右侧向水沟一侧呈1%倾斜。路面浇筑工程质量要求很高,工序繁杂。项目公司根据实际情况采取有力措施:技术测量、调整、放线、拉浇筑线后,对路基凸起扣挖找平、凹洼部位拉渣垫平、压路机反复碾压夯实,浇筑前治理顶板淋水、路面流水,然后在水沟、各种硐室侧帮支模,监理验模后进行浇筑、找平、抹面、压痕、养护。

在整个施工过程中,遇到了许多影响进度、质量的问题,诸如欠挖处理,台车打、电镐扣;自制振动板对浇筑路面整体找平等。浇筑时,铲运机、混凝土罐车齐上阵;浇筑人员边浇边扒平边振捣,困难一一被克服,各项工序做到了严丝合缝。

7月1日下午,在监理的辛勤指导和业主方技术人员精心督导下,浇筑班地努力拼搏,向前推进。随着最后一罐混凝土下地,轻车斜坡道阶段性浇筑终于胜利完工。此时,祖国正在进行庆祝中国共产党成立100周年的各项重大活动,大家伴随着手机中的重播,激动地与祖国人民一起高喊起“伟大的中国共产党万岁!”(苗俊涛)
